船长经验分享----杰拉尔顿港GERALDTON
杰拉尔顿GERALDTON位于西澳中部, 是西澳中部最大的城市,人口不到四万人,与中国相比这只相当于一个小镇的人口数量,本地没有什么高的建筑,基本都是一层平房,仅有少量的二三层建筑,总体感觉人烟稀少,街道上除了车,基本看不到什么人,就连超市人也不多。
杰拉尔顿GERALDTON港就位于杰接尔顿市的西南1.5公里外,因为位于澳洲的西部,港口长年受从印度洋来的涌浪影响较大,尤其是每年从4月到9月这段时间几乎每周都有两三天受大的涌浪影响无法正常开港,要把所有船全部移到港外水域。所以4-9月这段时间到这里,非常有可能就会遭遇这样的经历。就算是没有因大的涌浪移出港外,而在港内装卸货作业,船也是会受到涌浪影响,在码头边上上下跳,左右来回拉锯运动。所以船舶这个时间来这里就是要做好缆绳的看护,做好防磨措施,以及断缆的应急预案。
图片来源:船视宝

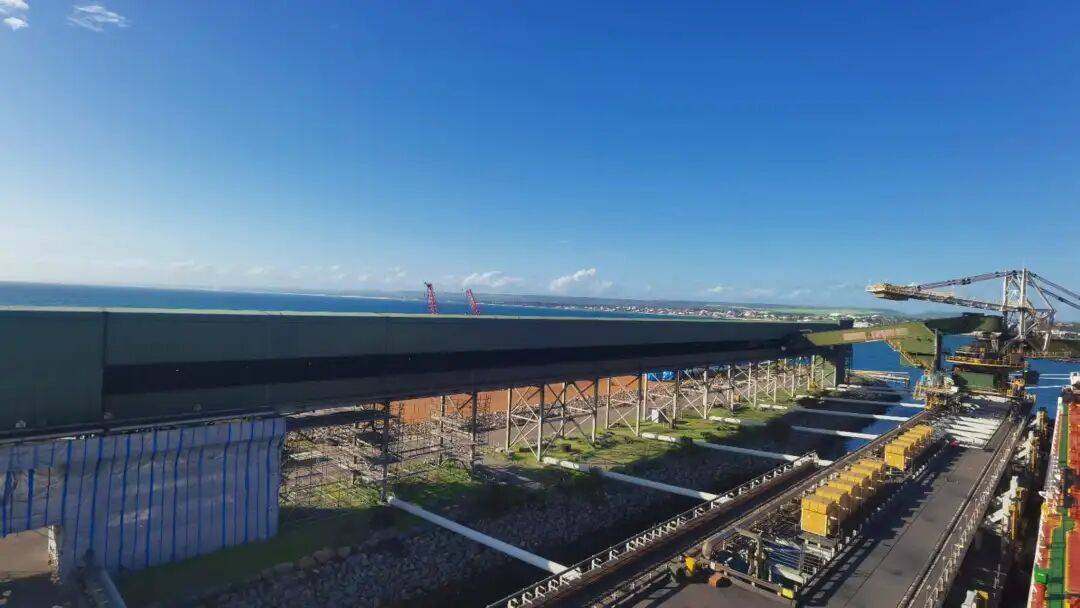

港口是一个北向开口的梯型港池,港内有7个泊位和一个拖轮港湾,拖轮港湾是为防止涌浪专为拖轮在港单独建的一个避涌小港池。七个泊位中1、2号泊位水深为8.4米,6号泊位水深为11.9米,其余5个泊位水深为12.3-12.5米不等。结构上7号泊位为栈桥式(长度为180米),其余为箱式。整个港池水深为12.1米,每个码头都有自己的装载机。如下图:

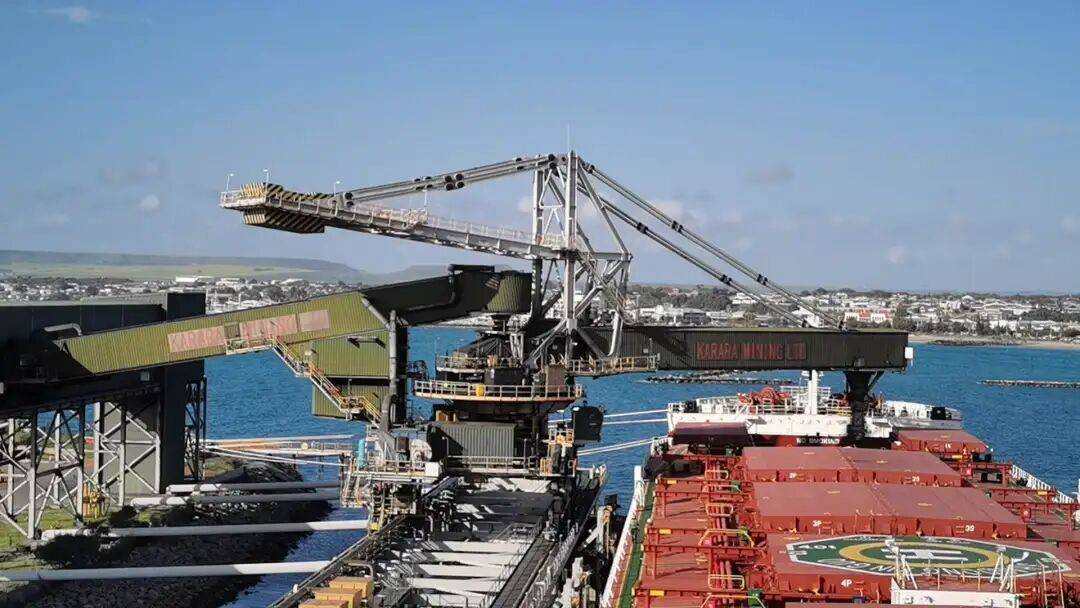

( 港内泊位)
港口的潮差不是很大,最大潮差只有0.6米,是正规半日潮港口,在潮汐表上,杰拉尔顿GERALDTON是主港,很容易就能查到,下面是2025年8月的天文大潮汛潮差表。
航道情况:
进出港分别有南、北两个航道,北航道为天然航道,安全水深只有8.3米两侧有侧面标标识航道,因航道只一个转向点,所以相对航行比较容易,可航水域也比较宽;而南航道为反“C”型为人工挖出的航道,两侧有侧面标标识航道位置,最浅处安全水深为12.66米,可航水域相对较窄,仅为0.13海里(240米),有12个转向点,所以相对航行比较考验人,基本连续转向。详请参见下图:

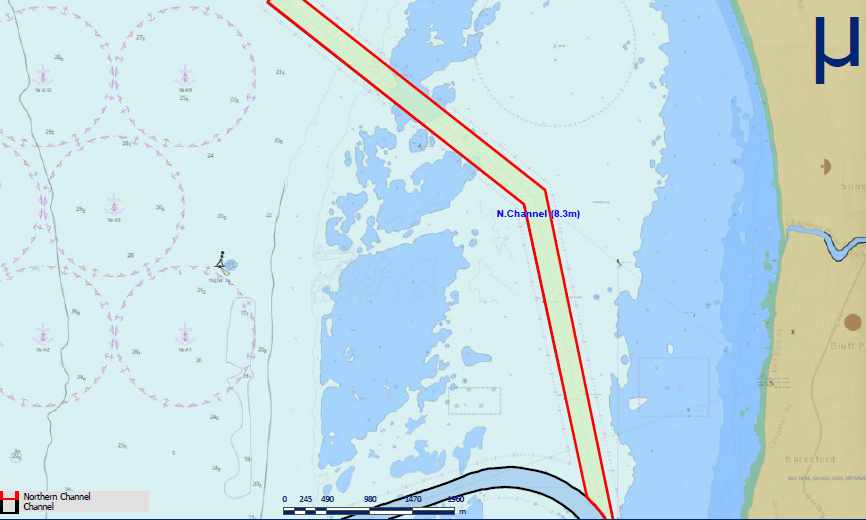

(北航道)
(南航道)
如果船舶到达后没有靠泊计划:

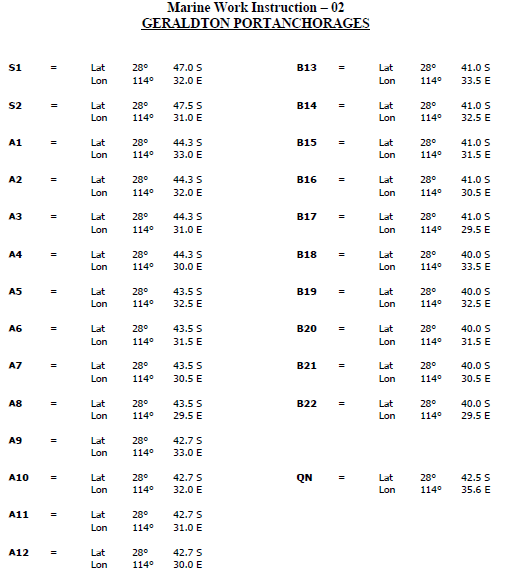

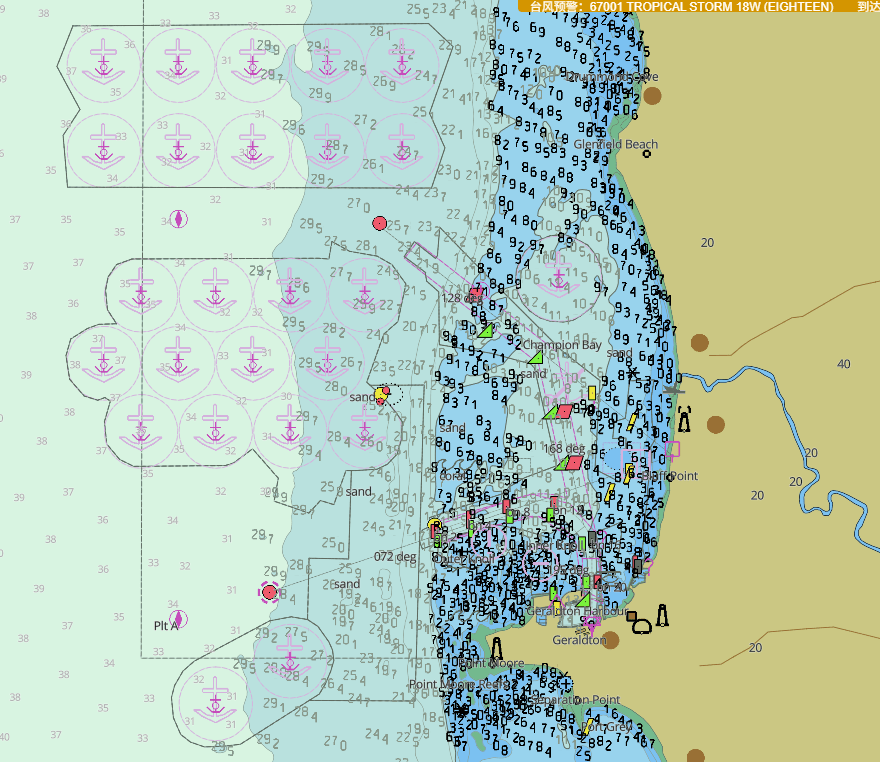

那么就可以在港外锚地选择抛锚,这里共有27个锚位,由2个在引水站附近的紧急锚位,24个普通锚位和1个检疫锚位组成,除检疫锚地外,水深全部在20米以上,底质为沙底,底质一般,大涌时容易走锚。具体用哪个位置,要由代理申请。具体锚位信息如下图:

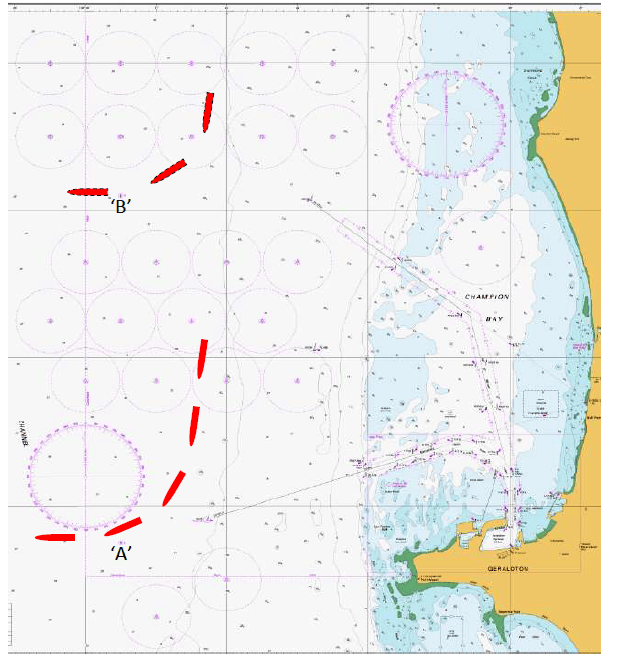

(各锚点位置)
(锚 点 分 布 图)
以上是这个港的自然地理情况,接下来说一下这个港的进出港和报关手续,以及接送引水的情况等。
进出港手续:
这里的进出港手续还是很麻烦的,从我轮8月9号定了杰拉尔顿,到20号最后离港手续办好。一共收到代理发船邮件127封,平均每天11封邮件以上。8月9号当天收到了20封进港的要求和文件。可谓邮压山大。主要由以下几部分组成。
到港前的申报:
1.边防的 Form 3B,船员名单,要求按字母顺序进行填写,要点是要每个人都要有MCV(澳洲签证),没有是要罚款的,5000澳元,这个要抵港前7天申报。
2.边防的FORM 13 保安申报,这个也要抵港前 7天申报。
3.海关的 FORM 5-4, 船舶保税品申报,这个只有在海关上船时提交。
4.Daff 农业部的 PAR 申报,这个要在抵港前96-24小时提交。
5.Daff 农业部的 BWR 压载申报,这次因为新规的生效,我轮本次在舟山遇到挑战水质,导致一大堆与其相关的事情,本航次因为这件事,来回几十个报文,这个也要求在抵港前96-24小时提交。
码头申报
这个码头是个名为Karara 的矿物码头,因为水深影响,这个港的装货计划,一开始就会要求两份,一份是11.7吃水的装货计划,一份是满足合同最小要求的装货计划,这个要提前7天申报,他们有自己的装货计划表格,大副要按他们的表格进行填写,值得一提的是,他们要求,空高不能高于17.5m, 排水时间不能多于18小时,最终的装货量会依据一开航前潮水的高度进行最后计算,也就是到完货前5个小时,才能做出最后的装货数量,从而做出相应的装货计划。仅这一项,反反复复的,大副就做了8份装货计划书。
港口引水
这里对引水非常重视,抵港前7天就要填写引水卡,引水梯检查表,船舶操纵性能表,港口还会要一个DUKC的表格,这个表格从11.5-12.6,每10厘米的一组船舶浮态数据。引水以此为基础进行船舶性能判断。就连AMSA也有多个文件提出对接送引水装置的要求,主要是以SOLAS V 23和IMO A 1045(27)/1108(29)的要求,以及MSC.1/Circ.1428/1495这两个海安会发文为依据严格执行。所以船上必须重视,严格检查引水梯,扶手绳,引水舷梯等的状况,保证良好,证书齐全,安装系固正确。
本港因受涌浪影响,港口规定,引水上船前航向要转向顶着涌浪方向,270度左右, 引水登轮的速度为7节,如下图所示。
泊位
最后说一下我们这次靠泊的7号泊位,泊位是一个名为KARARA的公司专用矿物码头,码头全长180米,配有一台装货机,最大装货速率是5000吨每小时,装货速度非常之快,这就要求一定要保证船舶的排水速度和连续性,只要在港把水排好了,就基本赢了到港前要对设备进行维护,并开个动员会,让两个部门通力合作,争取一举拿下。
因码头只有180米,所以在靠泊期间,按要求船舶只带6根头缆+6根尾缆,没有倒缆,头缆可以走Panama孔,船尾不可以,因为离港要带拖轮用,所以要提前准备好系泊计划,头缆和尾缆均由带缆艇带到岸上的两个专用缆桩上。所有缆绳带好后,要求首尾最少有4根要在收紧状态,另外两根自由缆保持带力状态就好,保证一旦断缆后,能够拉住船不会漂出去,这也是因为涌浪的缘故,有意设计的。

码头还有12个凯伏特吸力系统的吸盘,用于船舶在港期间系固用,我船没有使用,但在进港文件中有提及,并在填写在各种吃水下的平行体长度。如下图黄色设施。这对于一些老船,船体不平整的,真要用上这个,可能会产生不法吸附,近而遭到投诉。
值得一提的是,这个港有很多自己的规矩,现列一些供参考:
1.上引水前要进行正倒车实验,舵机间要配人,能应急能操舵。上船后会让水手用NFU操一下舵,测试一下舵工会不会这个操作,因此要对所有舵工进行培训应急舵程序。
2.进入航道引水要求,每个浮标报告航速,航向变化10度一报。
3.进港池后备海侧锚到锚头水面1米以下。
4.带缆时,要三根三根一起出缆给带缆艇。收紧缆绳时要经引水同意。
5.带拖时,要用引水带上来的砂袋带缆头,带缆头要回收,如果没返回会扣200美金。解拖轮时,不能一下子扔掉,要一点点把拖轮缆放给拖轮,否则会被投诉。
6.装货时会要求时时关注吃水,如果吃水与计划上的吃水相差20cm,就要第一时间通知他们,进行重新计算和制作装货计划。如果计划不能做出来,产生的待时费,由船东承担,本港很是费大副,他的压力扛扛的。
7.一到码头,工头会第一时间给船上一个电话和一个对讲机,对讲机不可以用来联系工头,要在船上找不到工头时才可以用对讲,他们可以用来叫船上,对讲和电话要24小时有人守听。
8.本港要求,除了倾斜仪外,要安放平衡管,还查看船舶的正浮情况。这个到港前要放好。
9.人员不可以上码头,看吃水的除外,看吃水人员要安全帽,工作服,反光背心,安全鞋,护目镜,手套和救生衣。
10.如果有人员下地需求要提前一天和代理申请,代理安排海员俱乐部的车来船接人,如果定了车,因为工作原因没有人下去,那么就会产生100美金的罚款。
11.人员上下时,保安人员会仔细地查看随身的行李对护照复印件。
12.引水上下船时,无论靠港还是离港全是走引水梯,不从岸侧上下船,所以引水梯状态一定要好。
13.完货后,港口要求第一时间发送DUKC data form。用于出港的最后UKC计算。如果耽搁,损失船方负责。
14.这个港还会要求船长写好几份船长声明,这是别的港所没有的,例如船长声明学了港口文件,声明引水梯状况良好,声明船员不会到码头行走,声明货舱干净适货等。
15.进港吃水要保证首吃水7米以上,尾吃水9米以上,如果达不到,只能白天6级风以下靠港,最低吃水要求,船首2.5%船总长,船尾110%螺旋浆浸没。如果只能白天靠,那么因吃水限制而产生的时间损失,则由船东承担。
16.本港在下班时间,即从1700-0800,没有VTS守听,如果船舶这个时间段到达,直接在代理给的锚位抛锚就好,不需要报VTS,起锚接引水也不用报VTS,只要按引水计划到引水登轮点就可以。

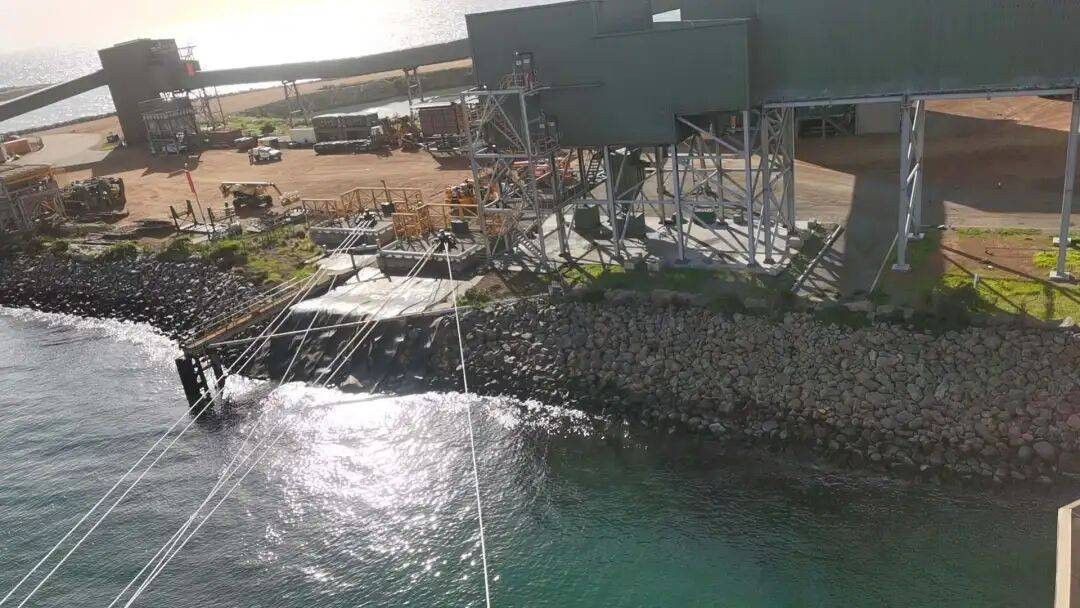

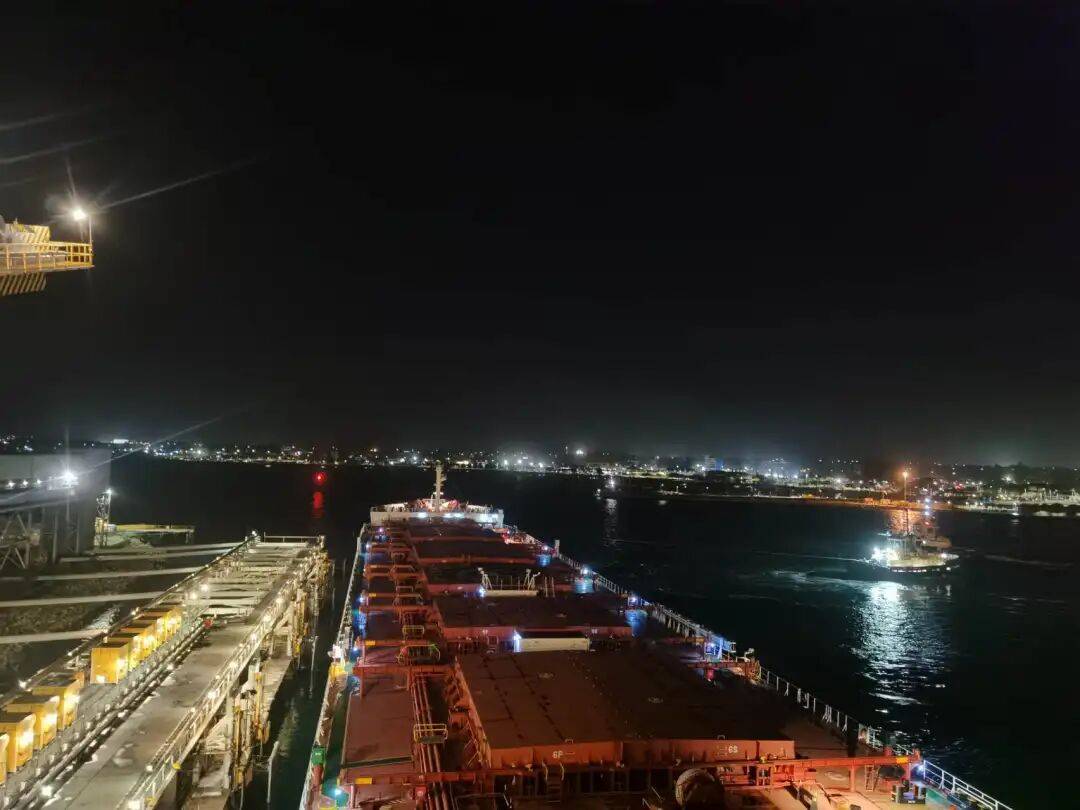

( 离 港 中 )
